Quando si arriva in cantiere per chiudere una cella frigorifera, il punto non è “mettere su dei pannelli”. Il punto è costruire un involucro che non perda aria, non assorba umidità, non crei condensa nascosta e non apra contestazioni quando iniziano i controlli interni, sanitari o antincendio. Nel montaggio pannelli coibentati parete, gli errori non restano quasi mai piccoli. Una fuga d'aria in giunto oggi diventa ghiaccio, corrosione, fermo impianto o consumo energetico fuori controllo domani.

Chi lavora nella logistica del freddo lo vede subito. La parete può sembrare dritta a occhio, ma se il primo pannello non è perfettamente a quota e a piombo, tutta la linea si porta dietro tensioni, giunti forzati e sigillature deboli. In una cella critica, questo significa compromettere non solo la resa termica, ma anche requisiti pratici legati a pulibilità, continuità superficiale e tenuta richiesti in ambienti gestiti secondo HACCP. Lo stesso vale per i comparti dove la tenuta dei dettagli contribuisce anche alla corretta esecuzione di sistemi con requisiti REI.

I pannelli coibentati non sono una novità improvvisata. Nel mercato italiano si sono evoluti da soluzione per prefabbricati a componente trasversale in più tipologie edilizie, con adozione forte nei comparti logistico-alimentare e industriale, dove contano continuità termica, rapidità di posa e controllo energetico, come sintetizzato da questa panoramica tecnica sui pannelli coibentati. Proprio perché la tecnologia è matura, oggi l'asticella non è più “funziona”. L'asticella è “funziona bene, a lungo, e senza punti deboli”.

Nel lavoro quotidiano, la differenza tra installazione standard e installazione ad alte prestazioni sta nei dettagli di metodo, nei materiali giusti e nella disciplina in posa. Per chi vuole approfondire la logica costruttiva dei sistemi sandwich in applicazioni del freddo, è utile partire anche da questa guida ai pannelli a sandwich.

Indice

Introduzione Oltre il Semplice Assemblaggio

Nel freddo industriale, una parete non chiude soltanto uno spazio. Separa due condizioni ambientali che non devono comunicare. Da una parte c'è il clima controllato. Dall'altra c'è l'esterno, con umidità, variazioni termiche, lavaggi, urti e cicli operativi continui.

Per questo il montaggio pannelli coibentati parete va affrontato come una lavorazione di precisione. Il pannello è solo una parte del sistema. Il risultato finale dipende da appoggi, giunti, fissaggi, sigillature, raccordi e attraversamenti impiantistici. Se uno di questi punti è eseguito male, la parete resta formalmente montata ma lavora peggio di quanto dovrebbe.

La differenza tra parete chiusa e parete performante

Una parete “chiusa” può sembrare finita già alla vista. Una parete performante invece deve soddisfare condizioni più severe:

Nei cantieri del freddo, il giunto è spesso più importante del pannello. Il pannello isola. Il giunto decide se quell'isolamento resta continuo.

La pratica di cantiere insegna una regola semplice. Gli installatori meno esperti guardano la faccia esterna della parete. Chi ha responsabilità di risultato guarda il retro dei dettagli: punto di partenza, planarità, serraggio, schiacciamento del sigillante, appoggio in soglia, chiusura degli angoli, finitura attorno ai passaggi.

Dove nascono i costi evitabili

I costi più fastidiosi non arrivano durante il montaggio. Arrivano dopo. Si presentano come porta che non chiude bene, siliconatura rifatta, infiltrazione in basso, condensa vicino a un traversamento, deposito di sporco in una fuga, ghiaccio in un punto apparentemente inspiegabile.

Un montaggio rigoroso riduce questi problemi alla radice. È anche il modo più concreto per proteggere il progetto. Quando la parete è pensata come barriera prestazionale, ogni passaggio ha un perché preciso. E quel perché è sempre lo stesso: mantenere controllo termico, igiene e affidabilità operativa.

Preparazione del Cantiere e Controllo dei Materiali

Il lavoro si decide prima del primo avvitatore. Se base, materiali e logistica sono gestiti male, la squadra passa il resto della giornata a correggere deviazioni, adattare pezzi e inseguire difetti che non dovevano nascere.

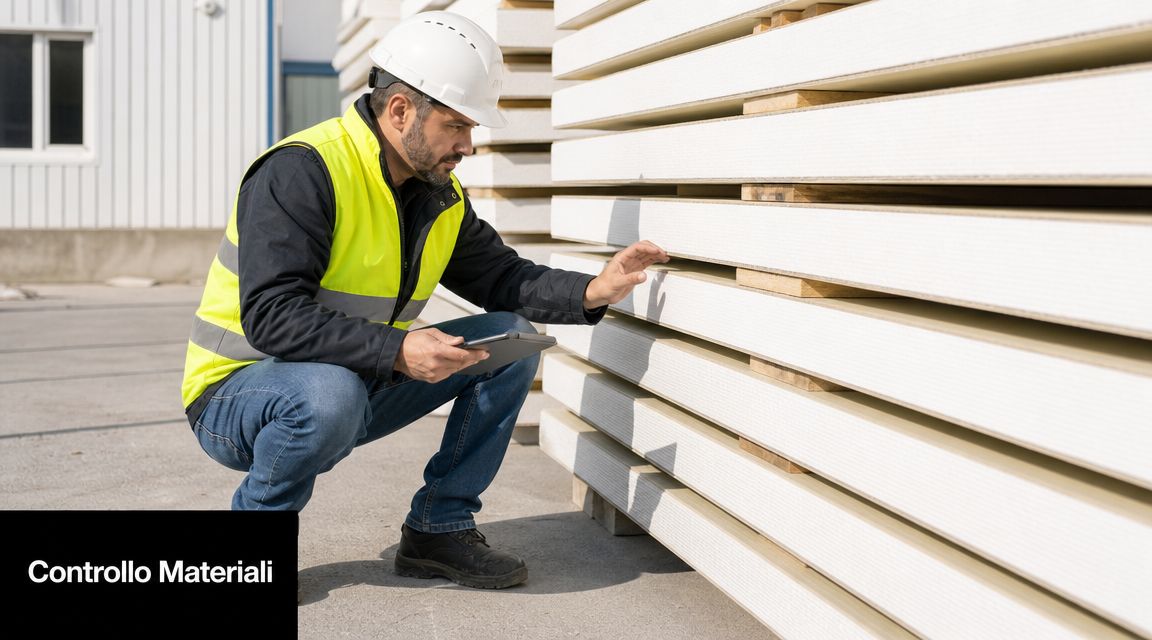

Un tecnico specializzato indossa casco e gilet riflettente mentre esamina con attenzione dei pannelli coibentati per pareti.

Controlli sulla struttura prima dello scarico

La prima verifica riguarda la struttura portante. Un riferimento tecnico italiano segnala che gli errori più frequenti nel montaggio dei pannelli da parete nascono da supporti non planari, e che anche piccole deviazioni dei piani verticali e orizzontali possono causare perdite, danneggiare gli incastri e peggiorare l'estetica, come riportato in queste indicazioni operative sui pannelli coibentati.

In cantiere questo significa controllo concreto con strumenti adeguati, non con valutazioni “a occhio”. Una livella laser, una staggia lunga, il filo a piombo e il controllo delle diagonali servono per capire subito se la sottostruttura è pronta davvero.

Prima dello scarico conviene verificare:

Gestione logistica dei pannelli

Molti difetti nascono ancora prima della posa. Lo stesso riferimento tecnico raccomanda, per elementi lunghi, l'uso di cinghie di trasporto ed evitare appoggi puntuali per non deformare il pannello durante la logistica.

Questo punto è spesso sottovalutato. Un pannello leggermente imbarcato può ancora entrare in posizione, ma costringe l'installatore a “tirarlo” con fissaggi e leva meccanica. Così si stressano gli incastri, si compromette la linearità della parete e si crea un difetto che poi si tenta di nascondere con sigillante in eccesso.

Regola pratica: se un pannello arriva deformato o con bordi danneggiati, non si compensa in posa. Si isola il problema subito, prima che entri nella parete finita.

Checklist operativa prima della posa

Una preparazione efficace, in ambito celle frigorifere, segue una sequenza semplice ma rigorosa:

  1. Scarico controllato con mezzi idonei e senza punti di appoggio concentrati.
  2. Verifica visiva dei pannelli su lamiere, bordi, incastri e film protettivi.
  3. Separazione dei pezzi critici come angolari, profili di partenza, finiture e accessori.
  4. Protezione del materiale in attesa da urti, acqua stagnante e sporco di cantiere.
  5. Predisposizione dell'area di taglio e assemblaggio pulita e ordinata.
  6. Controllo utensili e DPI prima dell'avvio della squadra.

Una squadra organizzata risparmia tempo anche quando il cantiere è complesso. La posa corretta non parte dalla vite. Parte dalla preparazione.

La Scelta Strategica di Fissaggi e Sigillanti

Chi tratta fissaggi e sigillanti come accessori sta già accettando un risultato medio. In una parete refrigerata, questi elementi non completano il sistema. Lo rendono affidabile. Tengono il pannello in posizione, distribuiscono il carico, accompagnano le dilatazioni e chiudono i percorsi preferenziali di aria e acqua.

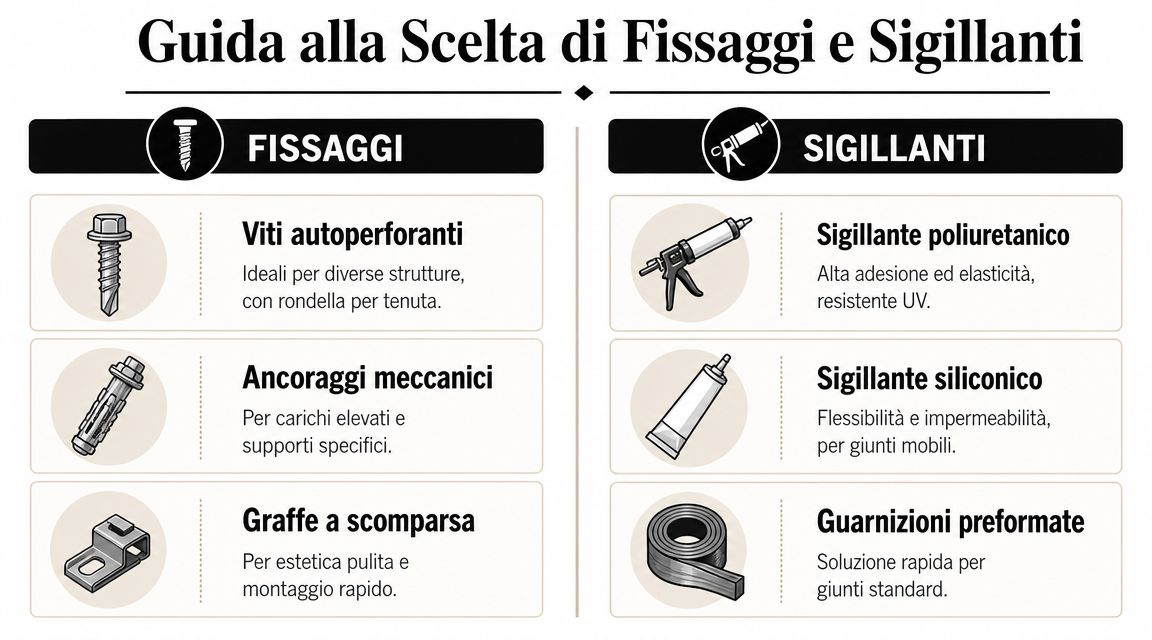

Guida visiva che illustra le diverse tipologie di fissaggi e sigillanti utilizzati per l'installazione di pannelli isolanti.

Il fissaggio non serve solo a tenere su il pannello

Per il montaggio dei pannelli coibentati da parete, una guida operativa indica una distanza consigliata dei fissaggi di 300–400 mm sulle pareti verticali e 400–500 mm su quelle orizzontali, in funzione del carico del vento. Nelle sezioni angolari vanno aggiunte viti entro 100 mm dai bordi, con uso di viti autoperforanti con rondelle in neoprene e cordone di sigillante butilico per la tenuta stagna, come specificato in questa guida di installazione per pannelli sandwich.

Questi numeri hanno un valore pratico immediato. Non indicano solo “quante viti mettere”. Indicano quanto il sistema deve essere serrato in modo uniforme per lavorare bene sotto sollecitazione e mantenere la tenuta nel tempo.

La rondella con guarnizione non è un dettaglio secondario. Se il serraggio è corretto, distribuisce la pressione e protegge il punto di fissaggio. Se invece la vite è tirata troppo, la guarnizione si schiaccia male e il foro diventa vulnerabile. Se è tirata poco, il pannello può vibrare o lavorare in trazione sul rivestimento metallico.

Per raccordi, partenze e finiture, entrano in gioco anche i profili. In pratica di cantiere conviene trattarli come elementi funzionali, non decorativi. Una scelta ragionata dei nodi metallici migliora continuità e precisione. Per approfondire il ruolo dei componenti di raccordo, si può vedere questa risorsa sui profili per pannelli coibentati.

Come scegliere il sigillante in modo corretto

Il sigillante va scelto in base a tre criteri reali:

Criterio Cosa conta in cantiere Errore frequente
Temperatura di esercizio Stabilità del materiale nel tempo e compatibilità con il ciclo termico Usare prodotti generici senza considerare il servizio della cella
Tipo di giunto Giunto statico, sovrapposizione, passaggio impiantistico, nodo porta Applicare lo stesso prodotto ovunque
Esigenza igienica Pulibilità, continuità, finitura regolare e assenza di cavità Lasciare cordoni discontinui o finiture porose

Il butilico è spesso la scelta corretta nelle sovrapposizioni e nei punti dove serve una barriera continua e stabile. Nei dettagli a vista o nei raccordi soggetti a pulizia frequente, conta molto anche la finitura superficiale del giunto. In ambienti HACCP, un cordone disomogeneo, con vuoti o eccessi, non è solo brutto. È difficile da sanificare.

Un buon sigillante applicato male perde valore. Un buon fissaggio senza continuità di tenuta fa entrare aria. Le due cose devono lavorare insieme.

Errori tipici nella scelta dei componenti

Gli errori che si vedono più spesso sono questi:

Per progetti con requisiti sanitari o di compartimentazione, vale una regola prudente. La scelta dei componenti deve essere coerente con il capitolato, con la destinazione d'uso e con il dettaglio costruttivo, non con l'abitudine della squadra. In questo quadro rientrano anche soluzioni chiavi in mano come quelle sviluppate da ISOCOSTRUZIONI S.r.l. per celle frigorifere e ambienti controllati, dove pannelli, accessori e dettagli di tenuta vengono integrati nel sistema complessivo.

Sequenza Operativa per un Montaggio a Regola d'Arte

Una parete ben eseguita segue un ordine preciso. Quando la squadra salta un controllo o anticipa un fissaggio “per guadagnare tempo”, il tempo poi si perde nel riallineamento, nel rifacimento dei giunti o nella correzione dei nodi finali.

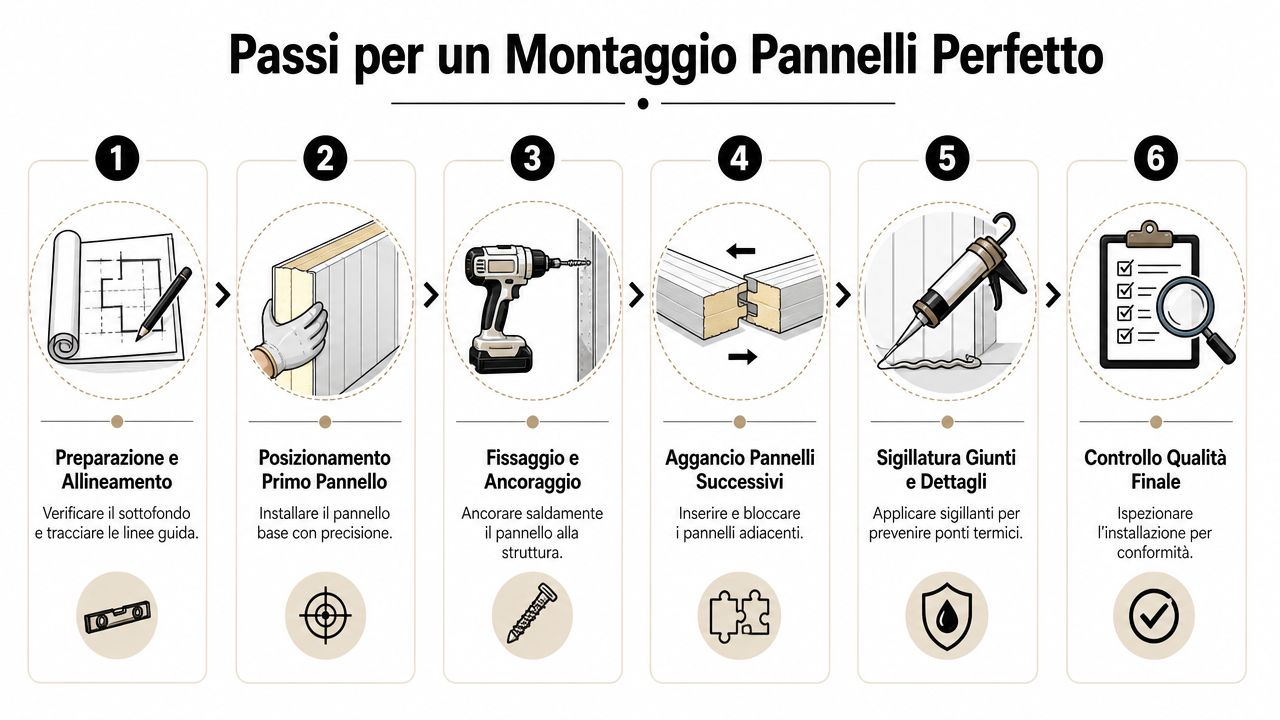

Infografica illustrata con sei passaggi fondamentali per eseguire un montaggio professionale di pannelli coibentati per pareti.

Un riferimento tecnico italiano sintetizza la metodologia più affidabile così: verifica della struttura portante, posa del primo pannello a piombo, fissaggio meccanico, controllo dell'allineamento del pannello successivo e sigillatura continua dei giunti. Lo stesso testo precisa che i pannelli devono combaciare senza spazi, con fissaggi autoperforanti e guarnizioni per limitare infiltrazioni, e che la cornice a U a pavimento migliora stabilità e tenuta, come riportato in questa guida pratica di montaggio.

Il primo pannello decide tutto

La posa parte dal tracciamento. Linea di base, quote di riferimento, controlli di squadro e verifica del profilo di partenza. Il profilo a U a pavimento deve essere perfettamente posizionato, perché definisce appoggio, stabilità iniziale e qualità del nodo basso.

Poi si mette in opera il primo pannello. Questo è il passaggio più delicato dell'intera parete. Se non è perfettamente a piombo, i pannelli successivi entreranno in tensione anche se gli incastri sembrano chiudere.

Sequenza operativa consigliata:

  1. Pulire la linea di appoggio e controllare che non restino residui.
  2. Posizionare il primo pannello in quota e verificarlo con filo a piombo o laser.
  3. Bloccare provvisoriamente solo dopo conferma di allineamento.
  4. Eseguire il fissaggio meccanico senza forzare il pannello contro una struttura fuori asse.
  5. Controllare di nuovo il piombo prima di procedere al secondo elemento.

Come far lavorare bene incastro fissaggio e tenuta

Il pannello successivo non va “spinto dentro” in modo aggressivo. Va accompagnato. L'incastro deve chiudere completamente, senza lasciare vuoti e senza piegare i bordi. Se il maschio-femmina oppone resistenza anomala, bisogna fermarsi e capire il motivo. Di solito il problema è nell'allineamento, nell'appoggio o in un difetto dell'elemento.

Nel montaggio pannelli coibentati parete, fissaggio e tenuta vanno gestiti in parallelo. Prima si accoppia bene il pannello. Poi si stabilizza. Infine si completa la continuità del giunto secondo il dettaglio previsto. Fare il contrario porta a serraggi che intrappolano errori geometrici.

Se l'installatore deve usare il fissaggio per correggere il fuori linea, il pannello non sta montando. Sta subendo una forzatura.

Per mantenere ordine in parete, conviene procedere con controlli frequenti su tre livelli: verticalità locale del pannello, linearità della faccia esterna, continuità del giunto interno. È un metodo più lento all'inizio, ma evita rifacimenti.

Controlli durante la progressione della parete

La progressione corretta non è un gesto ripetitivo. È una sequenza di piccoli controlli.

Un modo efficace di gestirla in squadra è questo:

Questa suddivisione riduce gli errori più comuni: pannelli accoppiati male, viti inserite in posizione sbagliata, giunti lasciati incompleti, corse finali per chiudere dettagli rimasti indietro.

Un altro punto decisivo è il trattamento degli ultimi pannelli e dei raccordi con aperture. Le tolleranze residue si accumulano proprio lì. Se i controlli intermedi sono stati fatti bene, l'ultimo tratto si chiude con precisione. Se sono stati trascurati, la fine parete diventa una sequenza di adattamenti.

Gestione dei Punti Critici Angoli Sigillature e Ponti Termici

Le pareti lineari sono la parte semplice. I problemi veri si concentrano nei punti dove il sistema cambia direzione, incontra un impianto o si interrompe su una soglia. È lì che si misura la qualità dell'installazione.

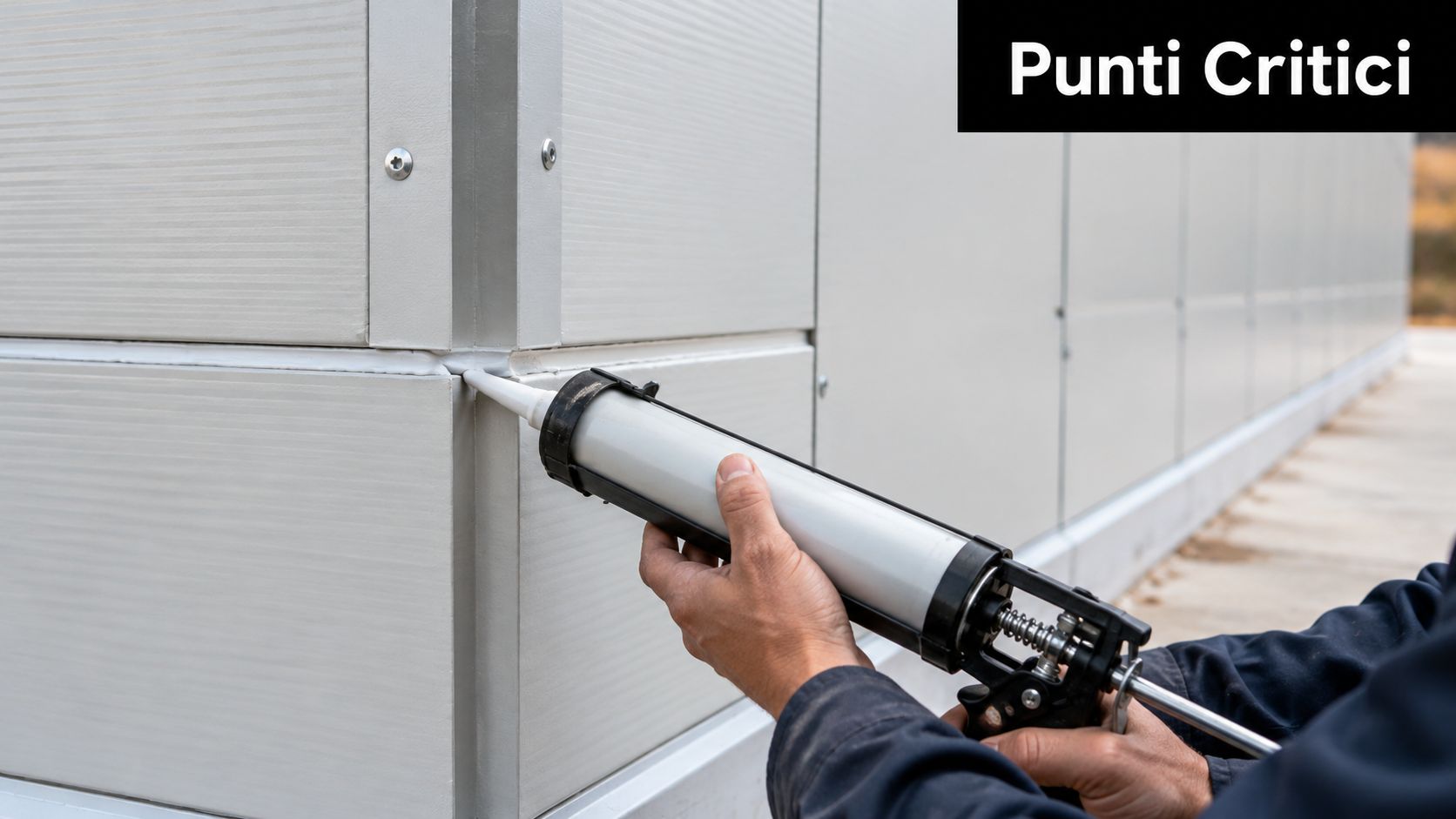

Un operaio applica sigillante siliconico nelle giunture di una parete esterna realizzata con pannelli coibentati.

Angoli e cambi di piano

Negli angoli interni ed esterni non basta far incontrare due pannelli. Serve costruire un nodo continuo, stabile e pulibile. In cella frigorifera, un angolo eseguito male diventa presto un punto di condensa o un'area in cui la sanificazione è più difficile.

La regola pratica è questa: l'angolo va pensato come un sistema composto da pannello, eventuale materiale di continuità, profilo di chiusura e sigillatura finale. La finitura deve restare regolare, senza vuoti né cavità dove umidità e sporco possano fermarsi.

Per chi lavora spesso su celle, laboratori e ambienti alimentari, vale la pena approfondire anche i dettagli di giunzioni dei pannelli sandwich, perché la qualità del nodo nasce proprio da come vengono trattati raccordi e continuità.

Passaggi impiantistici e dettagli sanitari

Ogni attraversamento rompe la continuità originaria della parete. Tubazioni, canaline, staffaggi, quadri, supporti porta e accessori devono essere previsti con attenzione. Il problema non è solo chiudere il foro. Il problema è ripristinare la continuità prestazionale del sistema.

Qui conviene lavorare con una logica precisa:

Nei contesti HACCP, i dettagli contano quanto la parete grande. Una fuga discontinua o un raccordo difficile da pulire può creare non conformità operative anche se la struttura principale è corretta.

Un pannello ben montato ma bucato male perde una parte importante del suo valore.

Come si evita davvero il ponte termico

Il ponte termico non si elimina con una sola mossa. Si previene costruendo continuità. I punti più sensibili sono attacchi a pavimento, cambi di direzione, passaggi impiantistici, serramenti e zone dove il fissaggio o il profilo metallico creano una discontinuità.

Per ridurre il rischio, servono tre attenzioni:

Punto critico Cosa fare bene Cosa non funziona
Nodo a pavimento Appoggio regolare, continuità di sigillatura, finitura ordinata Riempire irregolarità a fine lavoro
Angolo Profilo corretto, chiusura piena, assenza di vuoti Lasciare cavità nascoste dietro la finitura
Attraversamento Foro controllato e ripristino completo della tenuta Tagli improvvisati e sigillante solo in facciata

Nei progetti più delicati, il ponte termico non è solo una questione di consumo. È una questione di condensa, pulizia e stabilità dell'ambiente interno. Quando una cella lavora in modo continuo, anche un dettaglio secondario può diventare il primo punto di degrado.

Collaudo Sicurezza e Manutenzione Preventiva

La parete non è finita quando l'ultimo pannello è in posizione. È finita quando il sistema è stato controllato, validato e consegnato con dettagli che reggono all'uso reale.

Cosa verificare prima della consegna

Il collaudo serio parte da un'ispezione visiva metodica. Non basta guardare se “sembra tutto a posto”. Bisogna verificare continuità dei giunti, allineamento delle superfici, corretto serraggio dei fissaggi, qualità delle finiture nei raccordi e pulizia dei dettagli a contatto con procedure di lavaggio.

Nei contesti critici conviene includere anche controlli funzionali. Porte, telai, attraversamenti, raccordi a pavimento e punti di interfaccia con impianti devono essere verificati in esercizio. Se un nodo crea ingresso d'aria o condensa, lo si intercetta più facilmente in questa fase che a impianto avviato.

Per ambienti gestiti secondo HACCP, il vantaggio di un montaggio corretto è concreto. Superfici continue, giunti chiusi e dettagli pulibili semplificano il rispetto delle procedure interne. Nei sistemi con requisiti REI, la corretta esecuzione dei punti di sigillatura e dei raccordi resta altrettanto decisiva per non compromettere il comportamento previsto dell'insieme.

Perché manutenzione e controlli fanno risparmiare

La manutenzione preventiva non è un costo aggiunto. È il modo meno costoso per difendere l'investimento. Una piccola anomalia presa presto, come una guarnizione affaticata, un sigillante lesionato o un fissaggio da controllare, si risolve con un intervento mirato. La stessa anomalia trascurata può portare a infiltrazioni, condense ricorrenti, degrado locale e fermo operativo.

Una routine essenziale dovrebbe includere:

Chi gestisce magazzini refrigerati, laboratori o celle di processo lo sa bene. Il ritorno economico non dipende solo dal pannello scelto. Dipende da quanto bene quella parete resta efficiente, sicura e ispezionabile negli anni.


Se stai valutando un intervento di montaggio pannelli coibentati parete per celle frigorifere, ambienti HACCP, cabine REI o locali a temperatura controllata, ISOCOSTRUZIONI S.r.l. realizza soluzioni su misura con supporto tecnico, installazione e assistenza lungo l'intero ciclo di vita dell'impianto.

Lascia un commento

Il tuo indirizzo email non sarà pubblicato. I campi obbligatori sono contrassegnati *

Conduttività termica materiali: guida per celle frigorifere

La temperatura della cella oscilla, il compressore lavora più a lungo e il responsabile della qualità chiede perché la merce non resti nelle condizioni previste. Spesso la causa non è un guasto evidente, ma una scelta dell'isolante basata sul prezzo d'acquisto invece che sulla conduttività termica dei materiali, sulla posa e sulla tenuta dell'intero involucro.

Tutti i dettagli »

Manutenzione impianti di refrigerazione: guida pratica

Una cella negativa può sembrare perfettamente funzionante fino al venerdì sera. Poi una guarnizione lascia passare aria, lo sbrinamento si allunga, il compressore lavora senza sosta e durante il fine settimana la temperatura sale. Il lunedì mattina il prodotto è ancora dentro, ma la domanda non è più soltanto “quanto costa riparare l'impianto?”. La domanda

Tutti i dettagli »

Cos è la catena del freddo

Apri la porta della cella e il display indica una temperatura perfetta. Pochi minuti dopo, però, il bancale resta fermo nella baia mentre il camion attende, il portone rimane aperto e la merce attraversa un'area non climatizzata. Quando arriva nella cella successiva, il valore registrato può sembrare conforme, ma il prodotto ha già subito un

Tutti i dettagli »

Nuova sala produttiva per Distilleria Bonollo – Conselve (PD)

Isocostruzioni ha realizzato una nuova sala lavorazioni e una sala produzione per Bonollo, azienda di riferimento nel settore delle distillerie. L’intervento aveva l’obiettivo di creare ambienti perfettamente conformi alla conformità normativa e alle esigenze igienico–sanitarie richieste per la nuova linea di produzione dedicata alla realizzazione di alcool disinfettante durante l’emergenza Covid.

Tutti i dettagli »

Sanificazione ambienti industria alimentare: guida HACCP

Il turno sta per iniziare e un operatore apre il registro HACCP della cella frigorifera. La sanificazione risulta segnata, ma manca un dato sul tempo di contatto del prodotto; inoltre, l'ultima verifica ha rilevato residui vicino allo scarico. La domanda non è soltanto se qualcuno abbia lavato la cella, ma se la procedura sia adatta

Tutti i dettagli »
Scaffalature autoportanti di grande altezza installate nel nuovo magazzino Brianese.

Ampliamento celle frigorifere e magazzino autoportante per Brianese – Vanzaghello (MI)

Isocostruzioni ha realizzato un importante ampliamento delle celle frigorifere e del magazzino autoportante per Brianese, azienda specializzata nella logistica a temperatura controllata BT e TN. L’intervento, svolto presso lo stabilimento di Vanzaghello (MI), aveva l’obiettivo di aumentare la capacità di stoccaggio, ridurre i consumi energetici e garantire il massimo rispetto delle normative vigenti in materia

Tutti i dettagli »

Celle frigorifere: riduzione consumi energetici e risparmio

La bolletta aumenta, il volume movimentato cambia e il responsabile di stabilimento deve capire se l'impianto frigorifero è diventato più efficiente oppure se ha semplicemente lavorato meno. È una situazione comune: il contatore registra meno kWh, ma nello stesso periodo sono diminuite le aperture delle porte, le tonnellate stoccate o le ore di funzionamento. Nella

Tutti i dettagli »

Servizi chiavi in mano per celle frigorifere

Marco, responsabile logistico di un'azienda casearia veneta, ha una nuova cella a temperatura positiva da rendere operativa in poche settimane. Un cliente della GDO ha anticipato l'avvio di una linea a marchio proprio, quindi la data di consegna non è una preferenza: è un vincolo commerciale. Nel frattempo qualcuno deve coordinare pannelli, porte isotermiche, evaporatore,

Tutti i dettagli »

Conservazione campioni biologici e catena del freddo

Un campione arriva in laboratorio dopo il prelievo, viene registrato e trasferito verso il congelatore previsto. Durante la notte, però, un blackout interrompe l'alimentazione oppure una guarnizione lascia filtrare aria calda. Al mattino il sistema segnala una deviazione, ma nessuno sa con precisione quando sia iniziata, quali aliquote siano state esposte e se il materiale

Tutti i dettagli »
Sala confezionamento Brazzale con pareti in pannelli isolanti e finestre di controllo produzione.

Ampliamento e riqualificazione delle celle frigorifere e degli ambienti produttivi per Brazzale – Stabilimenti di Zanè e Cogollo del Cengio (VI)

Isocostruzioni ha realizzato un progetto pluriennale di ampliamento e riqualificazione delle celle frigorifere e degli ambienti produttivi per Brazzale, storico gruppo lattiero-caseario conosciuto per i marchi Burro Brazzale e Gran Moravia. L’intervento ha riguardato sia lo stabilimento di Zanè che quello di Cogollo del Cengio, con l’obiettivo di aumentare la capacità produttiva, ottimizzare l’isolamento termico,

Tutti i dettagli »
Cabina test industriale in acciaio inox per prove di temperatura e umidità controllata.

Cabine climatiche industriali per test ambientali – Euro Test Laboratories e altri clienti

Isocostruzioni realizza da anni cabine climatiche industriali per laboratori di test, centri di ricerca e reparti di sviluppo di aziende come Euro Test Laboratories, Came, Carrel e altri enti specializzati. Si tratta di ambienti di prova altamente controllati, progettati per simulare condizioni estreme di temperatura e umidità, fondamentali per la certificazione di prodotti e materiali.

Tutti i dettagli »

Progettazione baie di carico per il freddo

Durante il picco del mattino, il piazzale si riempie di camion mentre una porta della cella resta aperta più del previsto. Un mezzo attende di accostare, un carrello elevatore attraversa il corridoio con poca visibilità e gli operatori devono scegliere tra accelerare le operazioni o interrompere il flusso per lavorare in sicurezza. In un hub

Tutti i dettagli »
È tutto. Non ci sono altri progetti, per il momento.
È tutto. Non ci sono altri progetti, per il momento.
