Un magazzino a temperatura controllata può superare il collaudo iniziale, risultare coerente con il piano HACCP e iniziare comunque a mostrare problemi dopo pochi mesi. Di solito non è il pannello al centro della parete a cedere per primo. Sono il raccordo vicino al pavimento, il sigillante dietro una canalina, la guarnizione di una porta o un taglio eseguito in cantiere a creare la zona difficile da pulire.
Per questo i pannelli per camere bianche alimentari vanno scelti come componenti di un sistema igienico ed energetico. Il materiale conta, ma contano altrettanto la continuità delle superfici, la tenuta dei giunti, la compatibilità chimica, la gestione dei flussi e la manutenzione documentata. Una soluzione valida deve restare controllabile dopo lavaggi ripetuti, urti, modifiche impiantistiche e anni di esercizio.
Indice
- Quando il pannello giusto non basta
- Quadro normativo per ambienti alimentari a contaminazione controllata
- Materiali, nuclei isolanti e rivestimenti a confronto
- Perché il vero nemico è il giunto, non il pannello
- Dal progetto al commissioning in cinque passaggi operativi
- Energia, consumi e costo totale di possesso del sistema pannello
- Manutenzione, monitoraggio e criteri di sostituzione nel tempo
Quando il pannello giusto non basta
La prima verifica da fare non riguarda il catalogo del produttore. Riguarda il percorso dell'alimento e tutto ciò che può contaminare il locale. Il Regolamento (CE) n. 852/2004, applicato in Italia dal 1° gennaio 2006, impone procedure permanenti basate sui principi HACCP e considera tutte le fasi della produzione, trasformazione e distribuzione, non soltanto la sala di lavorazione (testo del Regolamento CE 852/2004).
Sul campo, questo cambia il modo di specificare una parete. Una superficie può avere un buon isolamento e una finitura apparentemente liscia, ma fallire la sua funzione se raccoglie residui in un'intercapedine, se il detergente attacca il sigillante o se l'acqua di lavaggio penetra dietro un raccordo. La conformità di una camera bianca alimentare dipende dal locale completo, inclusi pavimenti, soffitti, porte, attraversamenti e punti di raccordo.
Il problema emerge nei dettagli nascosti
Le anomalie più difficili da gestire compaiono spesso in aree poco accessibili:
- Raccordi parete-pavimento: una sigillatura discontinua può trattenere umidità e residui organici.
- Angoli dietro le canaline: una canalina troppo vicina alla superficie può impedire la pulizia e l'ispezione.
- Pannelli tagliati in opera: il bordo modificato deve essere protetto, chiuso e reso lavabile.
- Telai e porte: una guarnizione schiacciata o una soglia danneggiata compromette la separazione dei flussi.
- Attraversamenti impiantistici: tubi, cavi e prese introducono discontinuità che richiedono dettagli dedicati.
Regola pratica: se l'operatore non riesce a raggiungere, lavare e ispezionare un raccordo, quel raccordo è già un rischio progettuale.
Un capitolato serio deve quindi descrivere il comportamento del sistema durante produzione, lavaggio, sanificazione e manutenzione. Prima di ordinare i pannelli, bisogna conoscere temperatura, umidità, pressione, frequenza dei lavaggi, prodotti chimici impiegati, transito dei carrelli e probabilità di urti. Solo così la scelta del pannello sostiene davvero l'HACCP, invece di limitarsi a completare una parete.

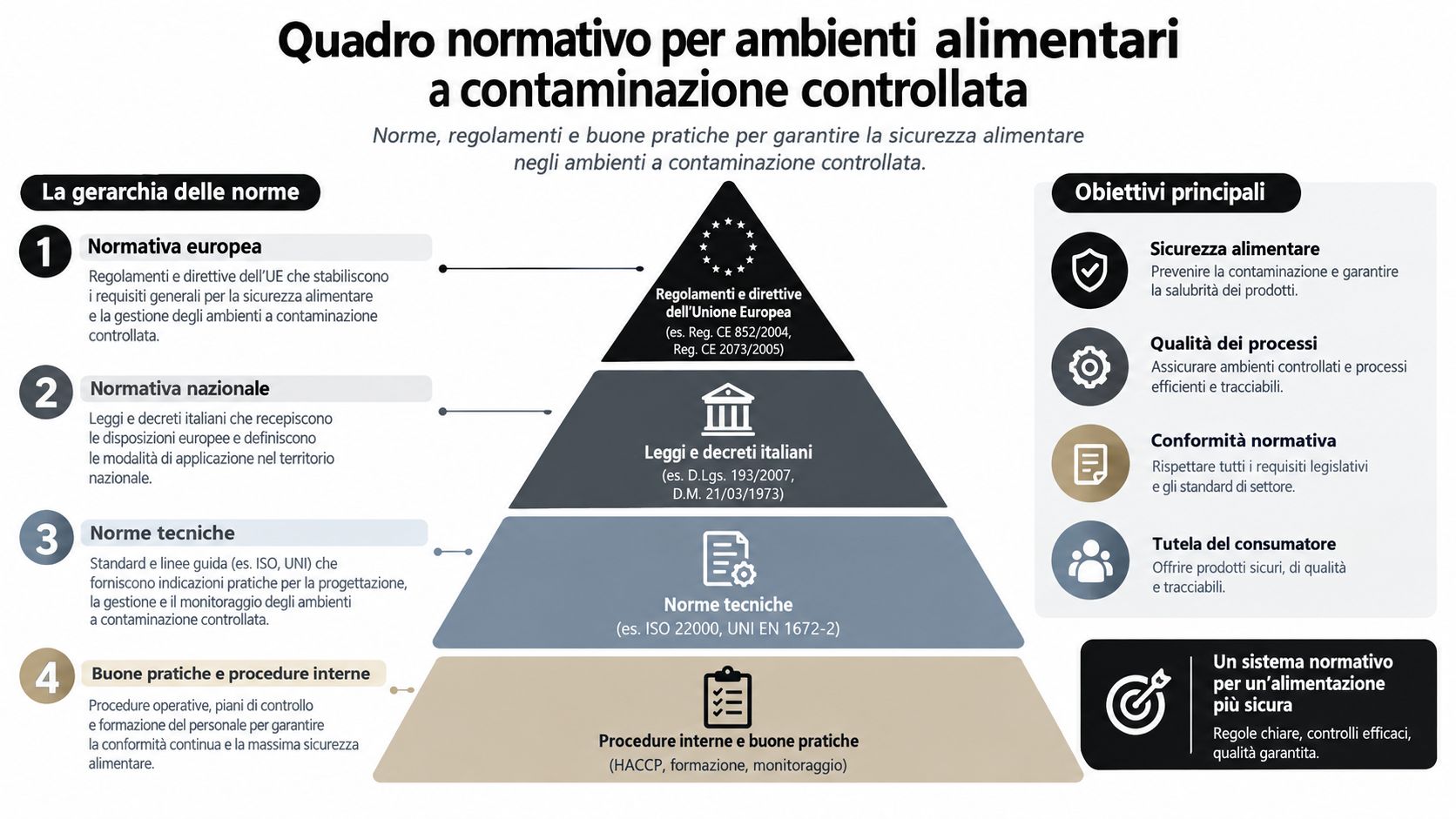

Quadro normativo per ambienti alimentari a contaminazione controllata
Il riferimento di base è il Regolamento (CE) n. 852/2004. L'Allegato II richiede strutture e superfici mantenute in buone condizioni, facili da pulire e, quando necessario, da disinfettare. I materiali devono essere adeguati, resistenti alla corrosione e idonei a prevenire contaminazioni; il regolamento tratta anche infestanti, servizi igienici, separazione delle aree e gestione dei contenitori e dei vani di carico (requisiti europei per l'igiene dei prodotti alimentari).
Il secondo livello è il sistema HACCP. Non è un certificato appeso all'ingresso e non sostituisce la progettazione. È un metodo permanente che deve collegare pericoli, misure preventive, controlli, registrazioni e azioni correttive. Per i pannelli significa rendere verificabili pulibilità, integrità dei giunti, compatibilità dei detergenti e gestione delle riparazioni.

La famiglia ISO 14644 risponde a domande diverse
Le norme ISO 14644 non sostituiscono il regolamento alimentare. Aiutano a definire e verificare condizioni tecniche specifiche:
- UNI EN ISO 14644-3:2019: stabilisce prove nelle condizioni as-built, at-rest e operational, distinguendo tra flusso unidirezionale e non unidirezionale.
- UNI EN ISO 14644-9: valuta la pulizia particellare delle superfici di pareti, soffitti, pavimenti, attrezzature e piani di lavoro.
- UNI EN ISO 14644-10:2022: aggiunge la valutazione della contaminazione chimica superficiale.
- UNI EN ISO 14644-16:2019: affronta l'ottimizzazione energetica mantenendo il livello di pulizia richiesto.
La domanda corretta non è quindi “il pannello è certificato?”. Bisogna chiedere: quale prestazione è dichiarata, in quali condizioni e come viene verificata dopo l'installazione? Una guida tecnica dedicata alla progettazione di una camera bianca alimentare deve collegare la norma al dettaglio costruttivo e al piano operativo.
Il contesto produttivo rende il tema concreto. A settembre 2025, Istat ha indicato una crescita tendenziale del 9,2% per l'industria alimentare, con una crescita in volume dell'industria alimentare, delle bevande e del tabacco pari all’1,4% nello stesso anno (dati Istat sulla produzione industriale di settembre 2025). Più pressione produttiva significa anche più cicli di lavaggio, aperture, interventi e modifiche. La conformità va progettata per resistere all'esercizio reale.
Materiali, nuclei isolanti e rivestimenti a confronto
La scelta del nucleo isolante non può fermarsi alla trasmittanza dichiarata. In un ambiente alimentare, il pannello deve sopportare umidità, condensa, detergenti, shock termici, urti e riparazioni senza creare superfici degradate o cavità non ispezionabili.
PUR e PIR offrono un buon rapporto tra isolamento e spessore e sono spesso adatti a celle e locali a temperatura controllata. Il comportamento effettivo dipende però dalla protezione dei bordi, dalla continuità dei giunti e dalla gestione delle penetrazioni. La lana minerale può essere interessante quando la reazione al fuoco ha un peso progettuale elevato, ma richiede particolare attenzione all'integrità del rivestimento e alla protezione dall'acqua. L'EPS può avere senso in applicazioni meno aggressive, ma non va selezionato automaticamente per un locale sottoposto a lavaggi intensivi.
Il rivestimento è il punto di contatto con l'ambiente. L’acciaio inox resta spesso la scelta più prudente in caseifici, lavorazioni di carne e pesce e locali esposti a detergenti aggressivi, perché offre una superficie lavabile, riparabile e resistente alla corrosione se correttamente specificato. L'acciaio preverniciato può funzionare in condizioni compatibili, ma la verniciatura deve essere valutata rispetto a graffi, urti e prodotti chimici. I film in PVC possono essere pratici e facili da pulire, ma devono essere verificati per stabilità, adesione, invecchiamento e compatibilità con il ciclo di sanificazione.
Il confronto utile parte dall'esercizio
| Nucleo | Resistenza ai detergenti | Comportamento in condensa | Idoneità al contatto alimentare indiretto |
|---|---|---|---|
| PUR/PIR | Dipende soprattutto dal rivestimento e dalla sigillatura dei bordi | Buona se i giunti limitano infiltrazioni e ponti termici | Idoneo se il sistema completo e le superfici esposte sono documentati |
| Lana minerale | Il nucleo deve restare protetto da rivestimenti integri | Richiede attenzione a vapore, bordi e possibili ingressi d'acqua | Idoneità legata alla continuità del rivestimento, non al solo nucleo |
| EPS | Adatta a condizioni meno aggressive, con verifiche specifiche | Sensibile alla qualità della barriera e dei dettagli | Da valutare in base a rivestimento, uso e dichiarazioni del sistema |
Il pannello a prestazione igienica dichiarata si distingue dal pannello solo isotermico perché documenta ciò che accade sulle superfici, nei bordi e nei raccordi. Nella richiesta d'offerta conviene allegare detergenti e disinfettanti realmente usati, insieme alle condizioni di lavaggio, e chiedere una verifica di compatibilità. Una soluzione per il rivestimento delle pareti di un laboratorio alimentare deve essere valutata come finitura e dettaglio completo, non come semplice lamiera applicata a un isolante.
Perché il vero nemico è il giunto, non il pannello
Un pannello integro raramente è il punto più vulnerabile. Il rischio si concentra dove due materiali si incontrano o dove il pannello viene modificato: giunto verticale, raccordo a pavimento, angolo interno, telaio porta, passaggio di un tubo, presa elettrica o pannello tagliato per adattarsi a un impianto.
Un sigillante può aderire bene il giorno della consegna e perdere elasticità dopo cicli ripetuti di sanificazione. Un prodotto incompatibile con il detergente può opacizzarsi, fessurarsi o staccarsi. Una guarnizione che si comprime in modo irregolare lascia una fessura difficilmente visibile, ma sufficiente a trattenere umidità e residui. Quando il problema diventa evidente, spesso la riparazione richiede lo smontaggio di canaline, profili o attrezzature.
La pulibilità si perde prima nei dettagli che nelle superfici principali.
La conformità dell'aria non assolve la struttura. La UNI EN ISO 14644-9 considera pareti, soffitti, pavimenti, attrezzature e piani di lavoro e copre particelle da 0,05 a 500 µm; la UNI EN ISO 14644-10:2022 aggiunge prove di contaminazione chimica superficiale (campo di applicazione della ISO 14644-9). Le due prospettive ricordano che una camera può rispettare una prova particellare dell'aria e avere comunque superfici difficili da pulire o residui chimici nei punti di giunzione.
I dettagli da mettere sotto controllo
- Giunto pannello-pannello: deve restare continuo, senza rientranze che obblighino l'operatore a usare strumenti improvvisati.
- Parete-pavimento e parete-soffitto: il raccordo deve resistere all'acqua, agli urti e all'azione meccanica della pulizia.
- Attraversamenti: ogni tubo o cavo deve avere una chiusura ispezionabile e compatibile con il movimento differenziale dei materiali.
- Porte e finestre: telai, soglie, guarnizioni e cerniere vanno inclusi nel piano di pulizia e verifica.
- Tagli in opera: i bordi esposti devono essere rifiniti e protetti, mai lasciati come soluzione provvisoria.

Il costo del giunto non è soltanto igienico. Un raccordo che lascia passare aria umida può generare condensa, aumentare il lavoro dell'impianto e accelerare il degrado del sigillante. Per approfondire la gestione dei dettagli continui, è utile confrontare i criteri di progettazione di una camera bianca senza giunture, adattandoli alle condizioni specifiche del comparto alimentare.

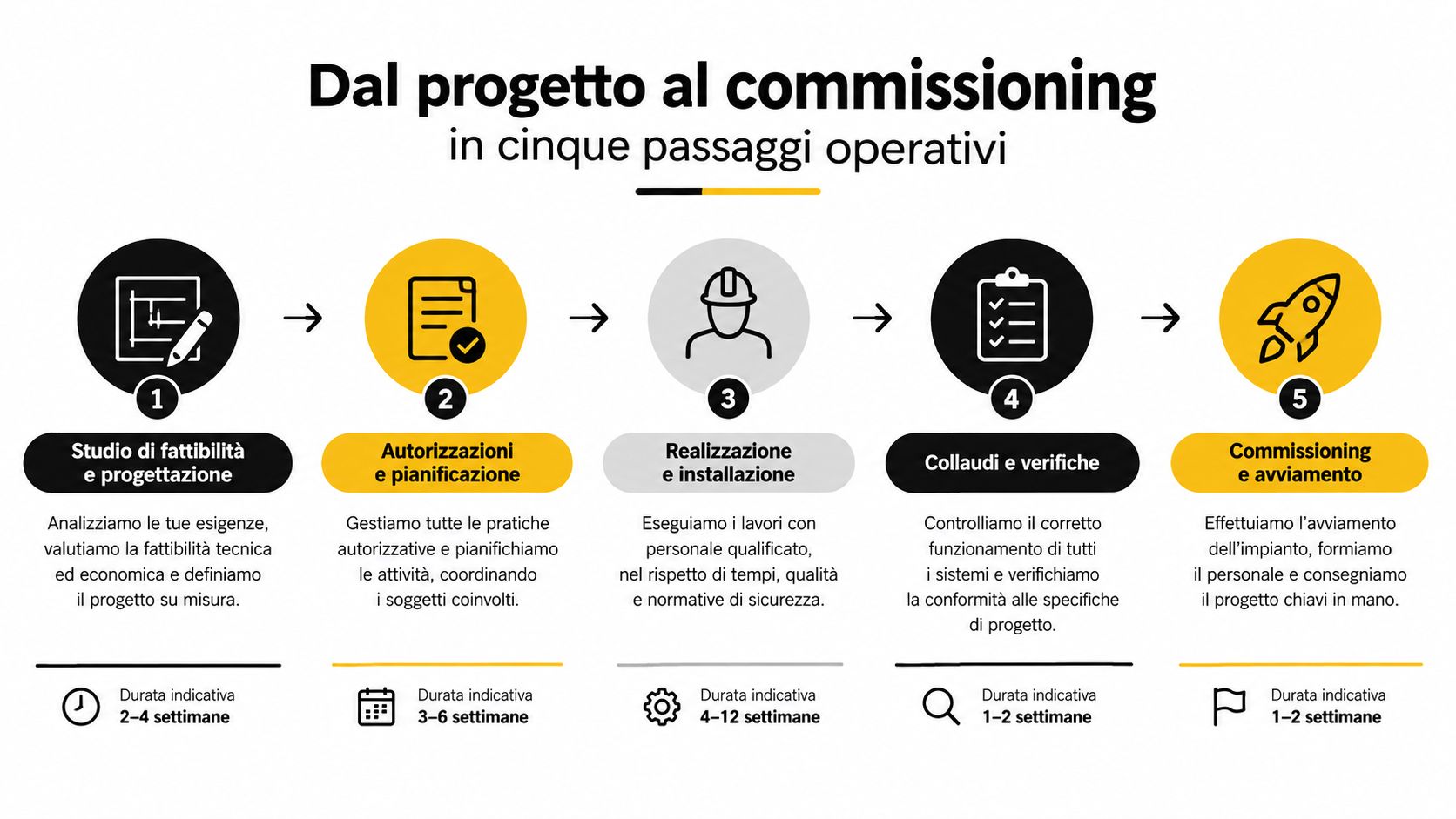

Dal progetto al commissioning in cinque passaggi operativi
Un'installazione affidabile parte da una sequenza di decisioni verificabili. Il commissioning non dovrebbe essere l'ultimo controllo sull'aria, ma il percorso che dimostra che pannelli, giunti, impianti e procedure funzionano insieme.

1. Definire pulizia e stato operativo
Stabilite il livello di pulizia richiesto e le condizioni da verificare. Una camera vuota non si comporta come una camera con operatori, porte in uso, macchinari accesi e flussi di prodotto. Il protocollo deve indicare se la prova avviene as-built, at-rest o operational, secondo il riferimento della UNI EN ISO 14644-3:2019.
2. Specificare pannelli e giunti insieme
La scheda tecnica deve descrivere rivestimento, nucleo, bordi, profili, guarnizioni e sigillanti. Inserite nel capitolato i prodotti chimici di pulizia, le temperature operative, gli shock termici previsti e il tipo di lavaggio. Una voce come “pannello lavabile” non basta: chiedete come si comporta il sistema completo nei raccordi e dopo una riparazione.
3. Sigillare ogni discontinuità
Controllate pannello-pannello, parete-pavimento, parete-soffitto e tutti gli attraversamenti. La checklist deve comprendere fotografie prima della chiusura delle canaline, identificazione del sigillante impiegato e verifica delle superfici accessibili. Se un impianto viene modificato, il ripristino deve seguire lo stesso standard dell'installazione iniziale.
4. Collaudare nelle condizioni di lavoro
Eseguite le prove nelle condizioni previste e non limitatevi alla misura dell'aria. Il collaudo deve includere ispezione visiva dei giunti, controllo delle porte, verifica dei differenziali di pressione e riscontro della pulibilità. Un valore conforme non compensa un pannello danneggiato o un sigillante già distaccato.
5. Attivare il piano operativo
Formate il personale su flussi, lavaggio, gestione delle porte e segnalazione dei danni. Il piano deve registrare pulizie, manutenzioni, controlli particellari e microbiologici, anomalie e azioni correttive. Per un caseificio, una sala carne o una piattaforma distributiva, il formato cambia, ma la logica resta la stessa: ogni deviazione deve avere un responsabile e una chiusura documentata.
Criterio di accettazione: consegnate il locale soltanto quando potete dimostrare non solo che l'aria è conforme, ma anche che le superfici sono accessibili, integre e gestibili.
Energia, consumi e costo totale di possesso del sistema pannello
In un ambiente refrigerato, lo spessore isolante incide sul bilancio, ma il consumo nasce dall'intero involucro e dal suo uso quotidiano. Ponti termici, tenuta all'aria, aperture delle porte, ricambi, umidità, lavaggi, temperature di processo e modalità di esercizio possono cambiare il risultato più della sola trasmittanza dichiarata.
Un'analisi ENEA sull'industria agroalimentare associa circa il 33% dei consumi energetici a refrigerazione, surgelazione, sterilizzazione e sanificazione. I processi ausiliari assorbono un ulteriore 50%. Per celle a -20/-30 °C, la stessa analisi indica COP tipici dei sistemi a compressione intorno a 1,6 (analisi ENEA sui consumi dell'industria agroalimentare).

Il calcolo da portare in riunione
Per confrontare due sistemi, costruite il costo totale di possesso sulle voci realmente controllabili:
TCO = acquisto + installazione + energia nel periodo di esercizio + manutenzione di sigillanti e guarnizioni + fermi produttivi evitabili.
Il calcolo deve partire da una baseline: consumi iniziali, aperture delle porte, temperature e differenziali di pressione. Dopo l'avviamento, registrate gli stessi parametri e confrontateli nel tempo. Un pannello più costoso può ridurre dispersioni, infiltrazioni e sostituzioni, purché il vantaggio emerga dai dati dello stabilimento.
Le porte spesso spostano il bilancio più del previsto. Un'anta lasciata aperta, una guarnizione usurata o una chiusura lenta aumenta gli scambi d'aria e introduce umidità. Prima di aumentare lo spessore dell'isolante, controllate frequenza delle aperture, posizione dei passaggi, ponti termici e continuità delle sigillature. Sono punti che incidono sia sui consumi sia sulla durata del sistema.
La UNI EN ISO 14644-16:2019 richiede di ottimizzare l'energia durante progettazione, costruzione, messa in servizio e funzionamento, mantenendo il livello di pulizia. L'involucro che conserva prestazioni igieniche e termiche dopo l'uso quotidiano vale più di qualsiasi scheda tecnica impressionante.
Manutenzione, monitoraggio e criteri di sostituzione nel tempo
La consegna segna l'inizio della gestione, non la fine del progetto. In ambienti soggetti a lavaggi frequenti, una manutenzione efficace deve trovare il degrado quando è ancora locale e riparabile, prima che coinvolga il nucleo, il pavimento o l'isolamento.
La checklist che uso in assistenza
- Giunti e sigillanti: cercate fessure, distacchi, indurimento, cambiamenti di colore e zone che trattengono acqua.
- Pannelli tagliati: controllate bordi, profili di chiusura e punti modificati dopo l'installazione.
- Raccordi a pavimento: verificate urti, sollevamenti, infiltrazioni e perdita di continuità.
- Porte e telai: esaminate guarnizioni, soglie, cerniere, chiusure e contatti con il pavimento.
- Attraversamenti: confrontate lo stato reale con le fotografie e gli elaborati di consegna.
- Pressioni e pulizia: registrate differenziali di pressione, monitoraggi particellari e controlli microbiologici previsti dal piano.
- Detergenti: mantenete un registro dei prodotti effettivamente utilizzati e della loro compatibilità con superfici e sigillanti.
Un sigillante va sostituito quando perde elasticità, presenta fessure o non aderisce più ai bordi. Un pannello richiede una valutazione più ampia se mostra rigonfiamento, delaminazione, corrosione sotto il rivestimento o danni che impediscono la sanificazione. Anche una crescita anomala della carica microbica in un punto specifico è un segnale da correlare con superfici, flussi e procedure, non da risolvere soltanto aumentando il disinfettante.
Il registro deve collegare difetto e decisione
Ogni anomalia dovrebbe riportare posizione, data, causa probabile, azione eseguita, prodotto impiegato e verifica successiva. Dopo una modifica impiantistica, ripetete l'ispezione dei raccordi e il controllo della tenuta. Dopo una riparazione, documentate la compatibilità del materiale e l'accessibilità per i lavaggi futuri.
La frequenza dei controlli va calibrata sul rischio: un locale sottoposto a lavaggi aggressivi, shock termici e traffico intenso richiede più attenzione di un ambiente asciutto e poco sollecitato. Le percentuali di guasto non si possono trasferire automaticamente da uno stabilimento all'altro. Il riferimento più utile è il registro interno di non conformità, manutenzioni, ricollaudi e fermi.
